Хід будівництва, 03.06.2025

Ділимось останніми новинами з будмайданчика за травень:

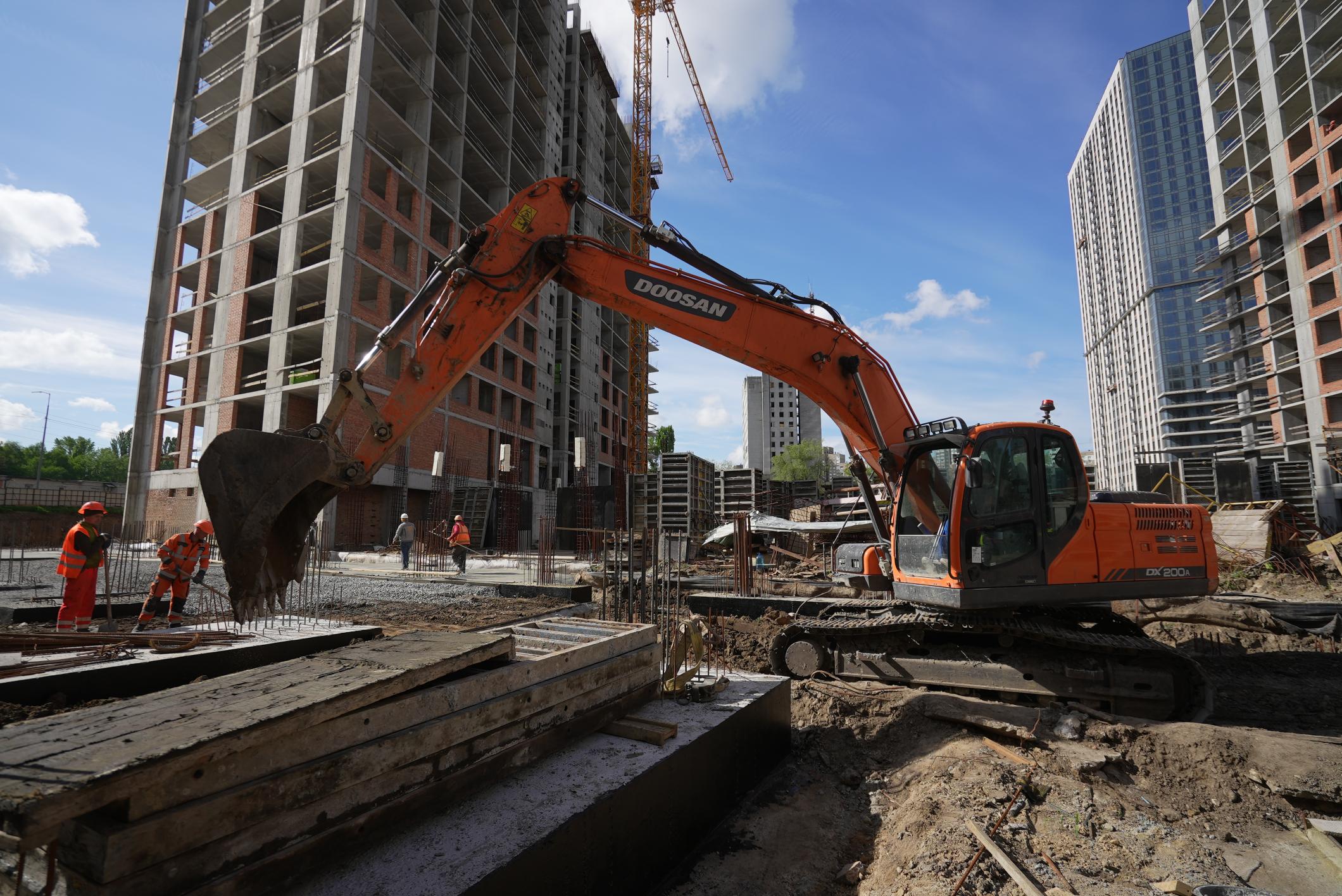

Будинок №3, секція 1:
•  монтаж радіаторів опалення виконано з 2 по 34 поверх;
•  виконані роботи  по влаштуванню керамічної плитки на підлогу МЗК та ліфтового холу з 3 по 27 поверх;
•  розключення стояків ВК, ЕО – 90%;
•  підготовка та нанесення декоративної штукатурки виконано з 3 по 7 поверх, та продовжуються роботи з 8 по 17 поверх.

Будинок №3, секція 2:
•  виконано підготовку під нанесення декоративної штукатурки з 3 по 11 поверх;
•  виконуються роботи по влаштуванню керамічної плитки на підлогу МЗК та ліфтового холу з 3 по 9 поверх.

Будинок №3, секція 3:
•  монтаж кошиків під кондиціонери готовність – 98%;
•  завершується монтаж останнього ліфту;
•  збирається електрощитова в паркінгу;
•  продовжуються роботи по влаштуванню керамічної плитки на стіни МЗК та ліфтового холу з 28 по 34 поверх.

Паркінг ЖБ №3:

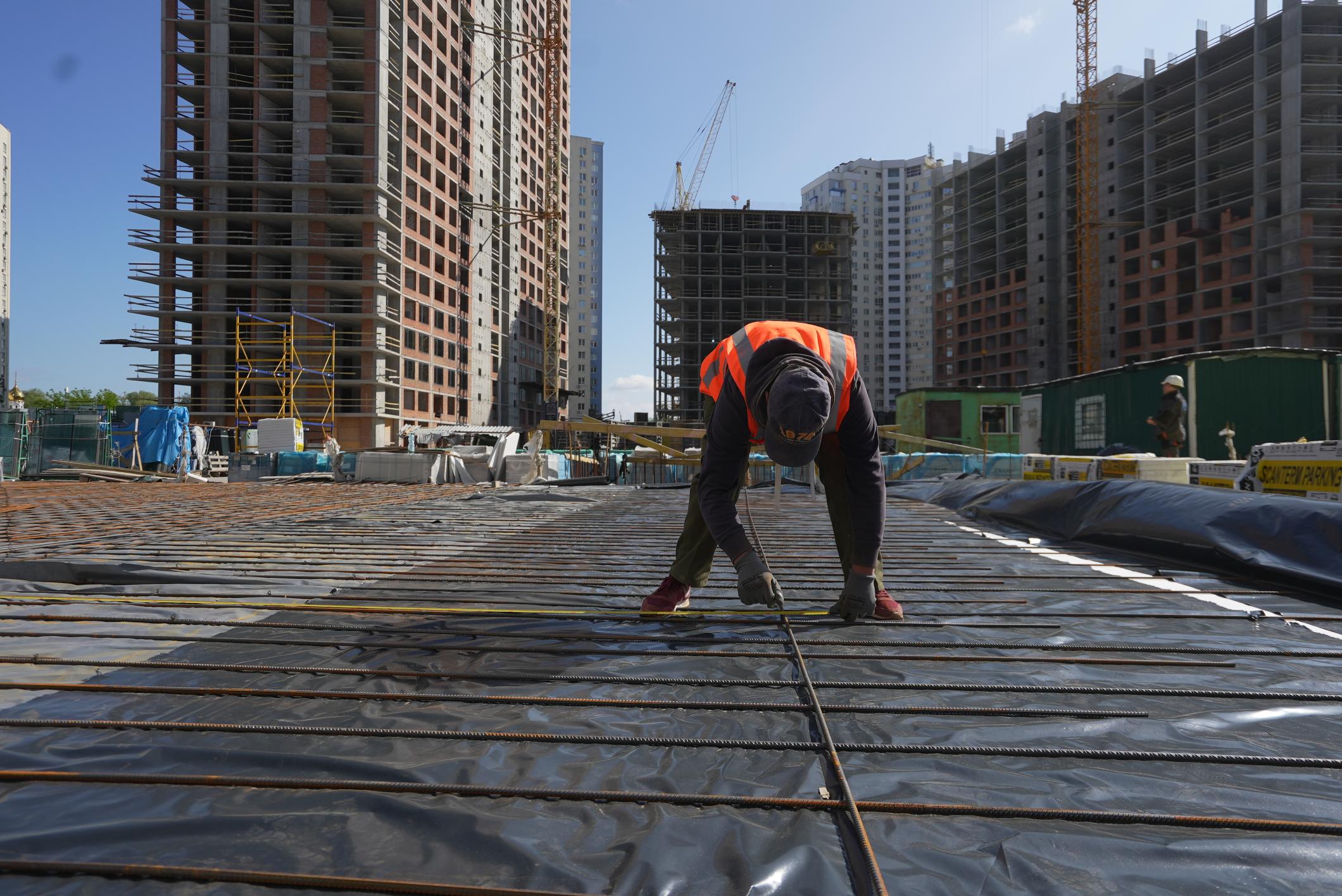

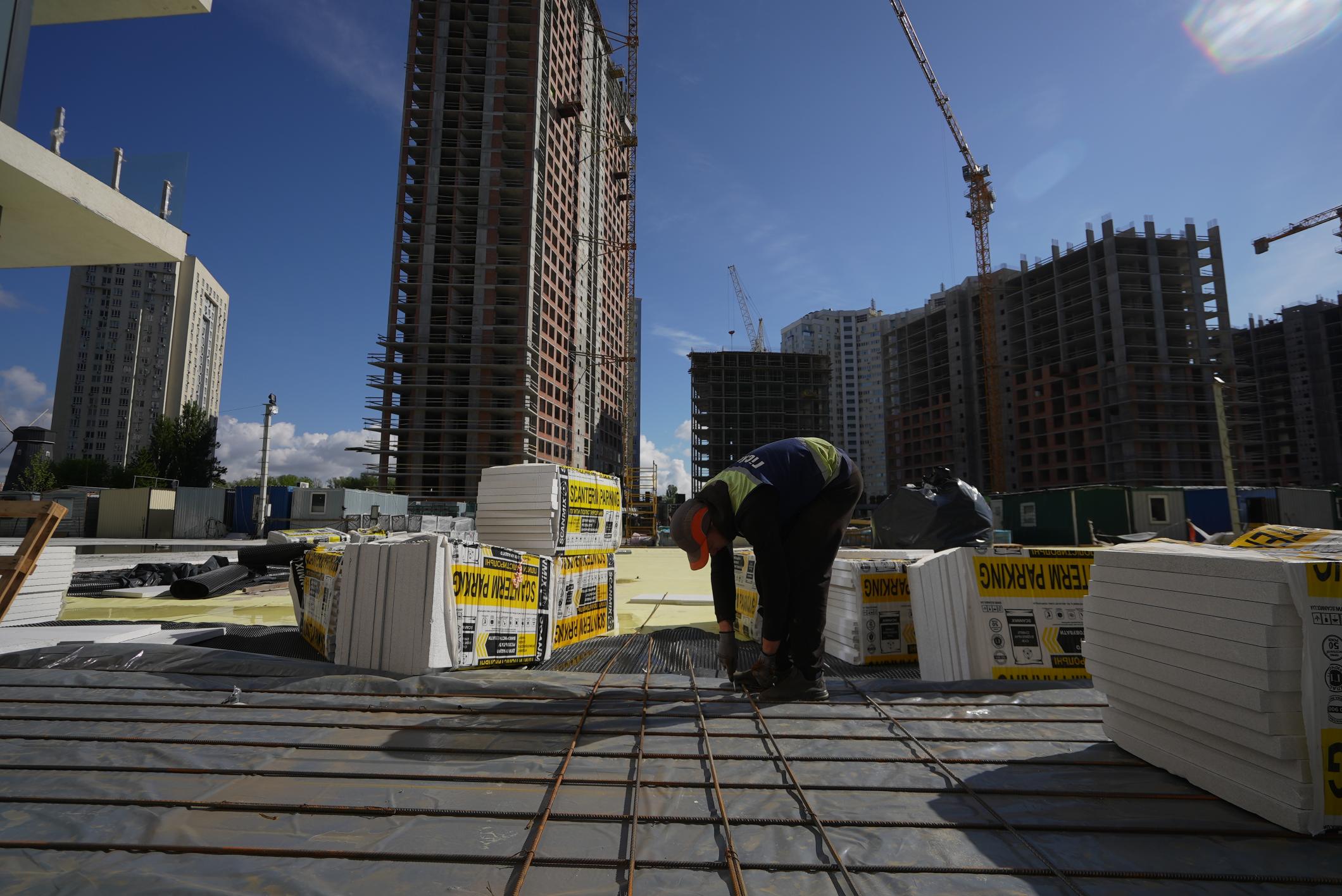

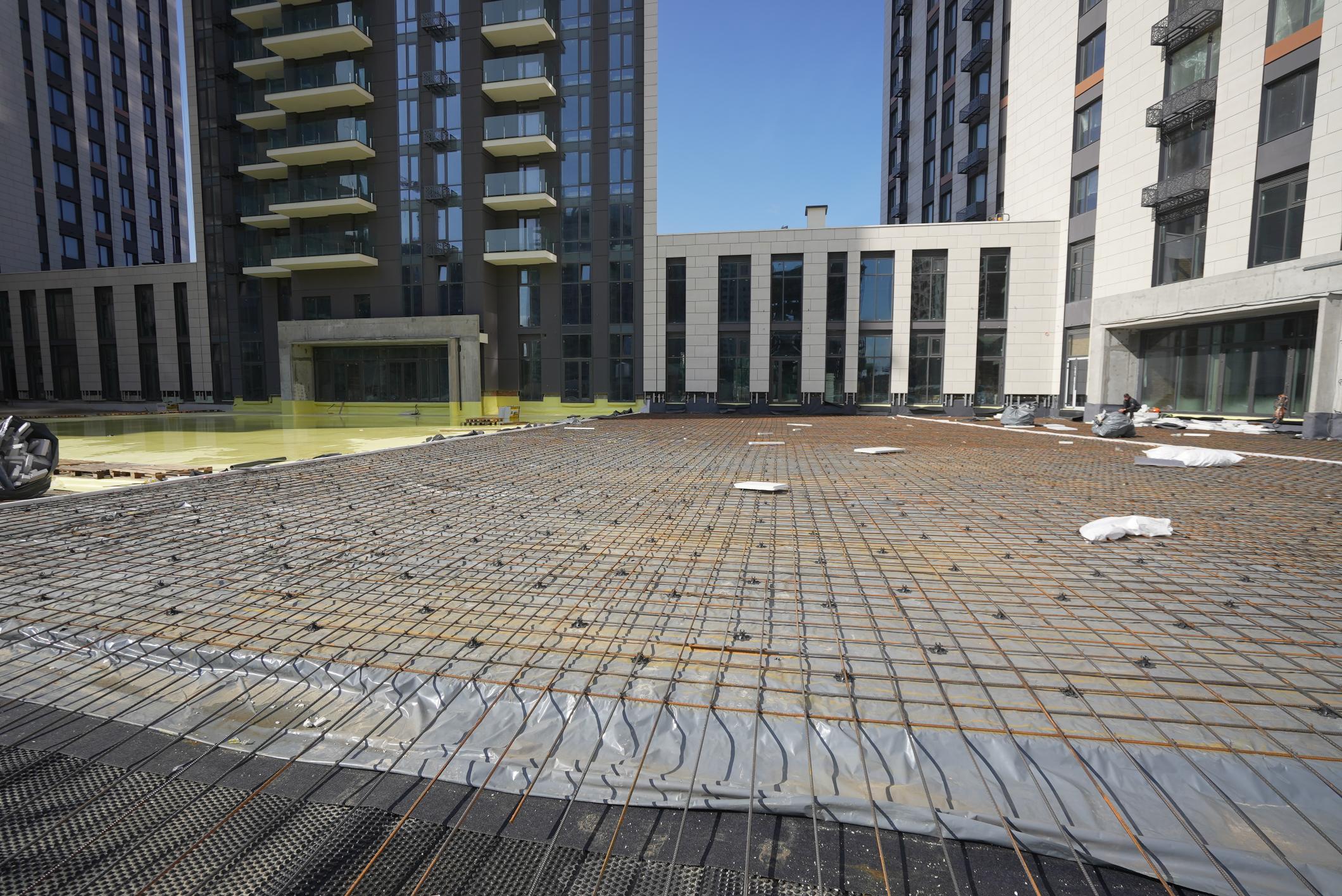

•  виконуються роботи по гідроізоляції плити паркінгу: влаштування примикання, заливка керамзитобетону, влаштування мембрани, дренажної мембрани, геотекстилю, армування захисної плити, та бетонування – 70%.

Будинок №4, секція 1:

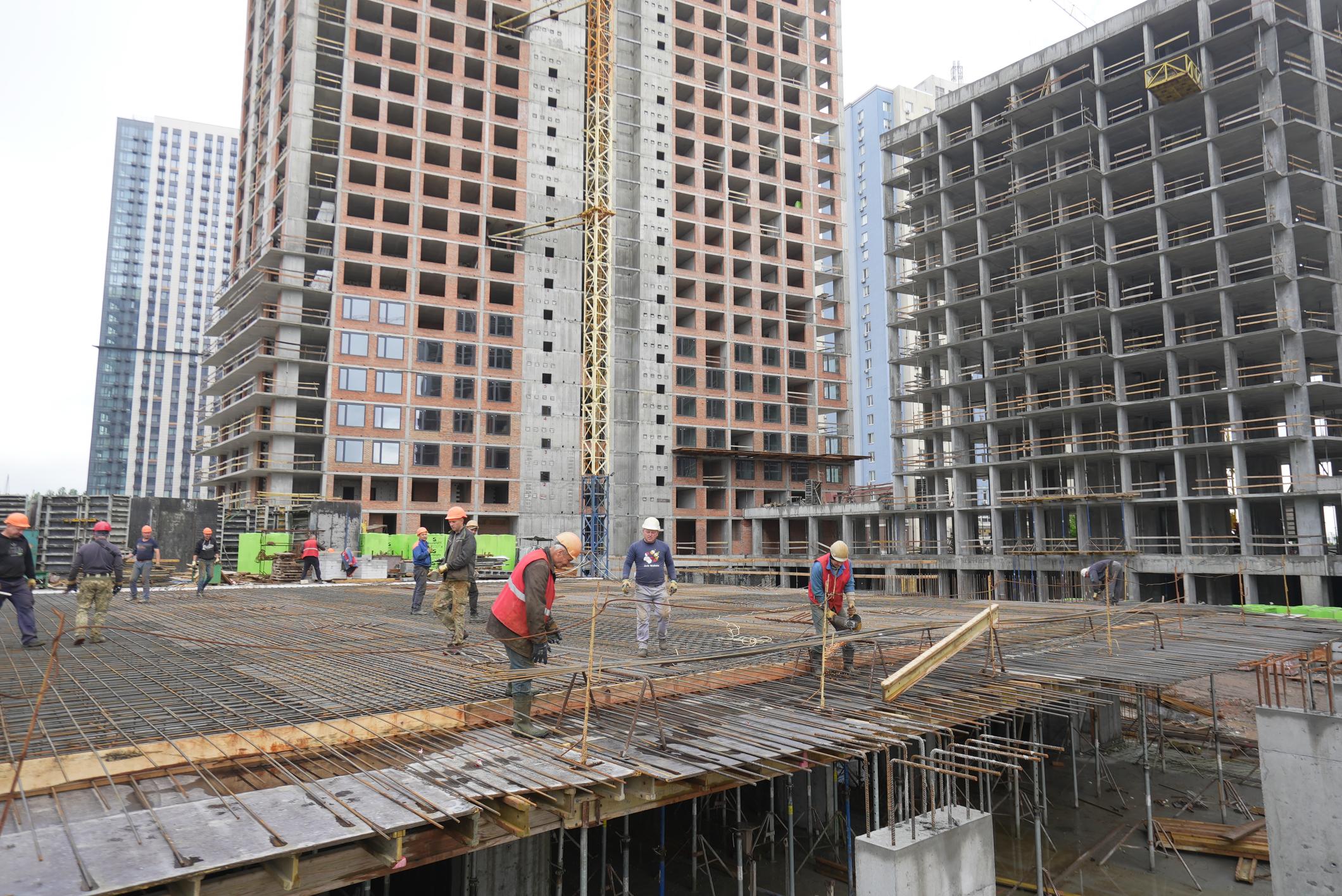

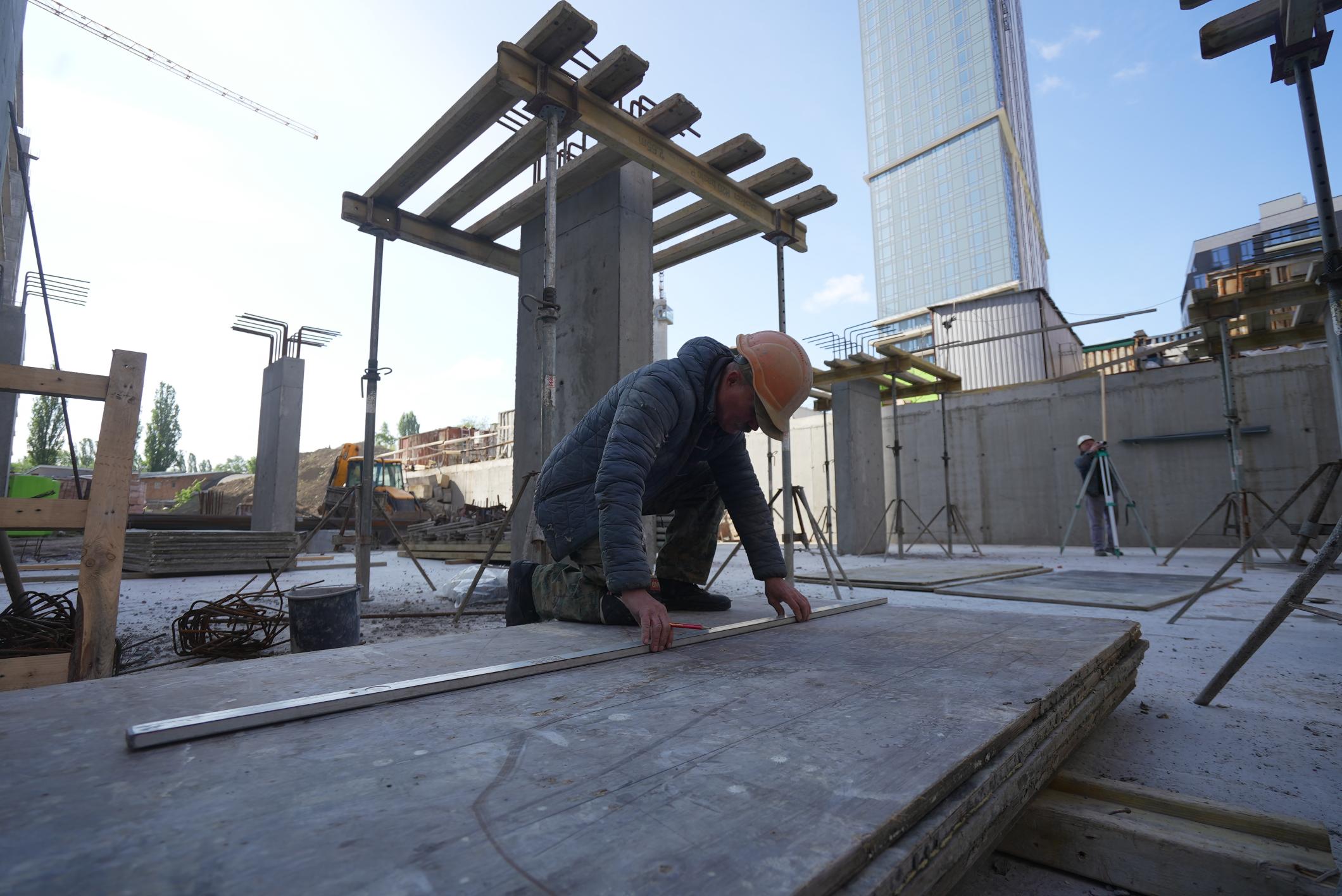

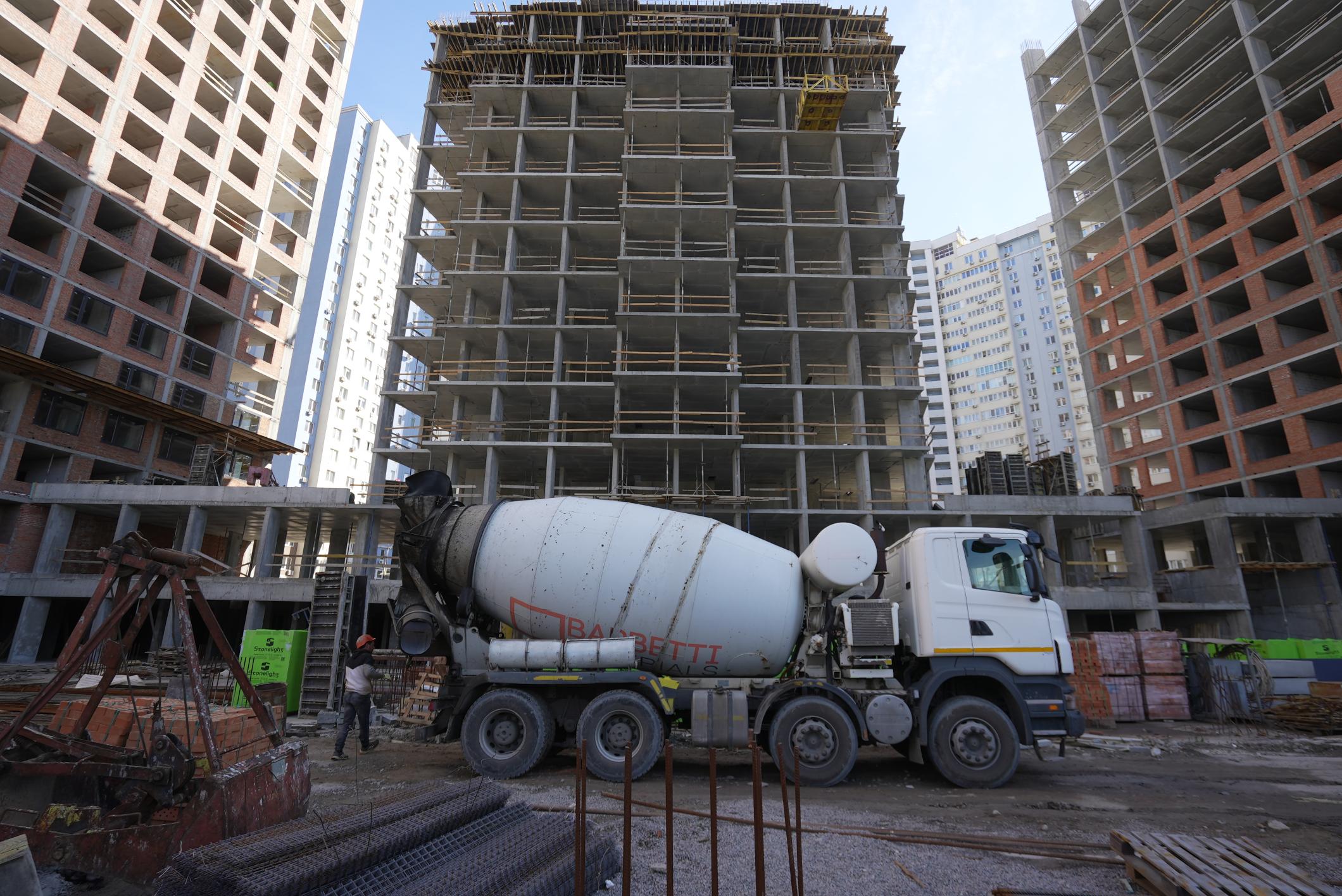

•  в роботі плита покриття 34 поверху – 50%, виконується армування плити перекриття другої частини;

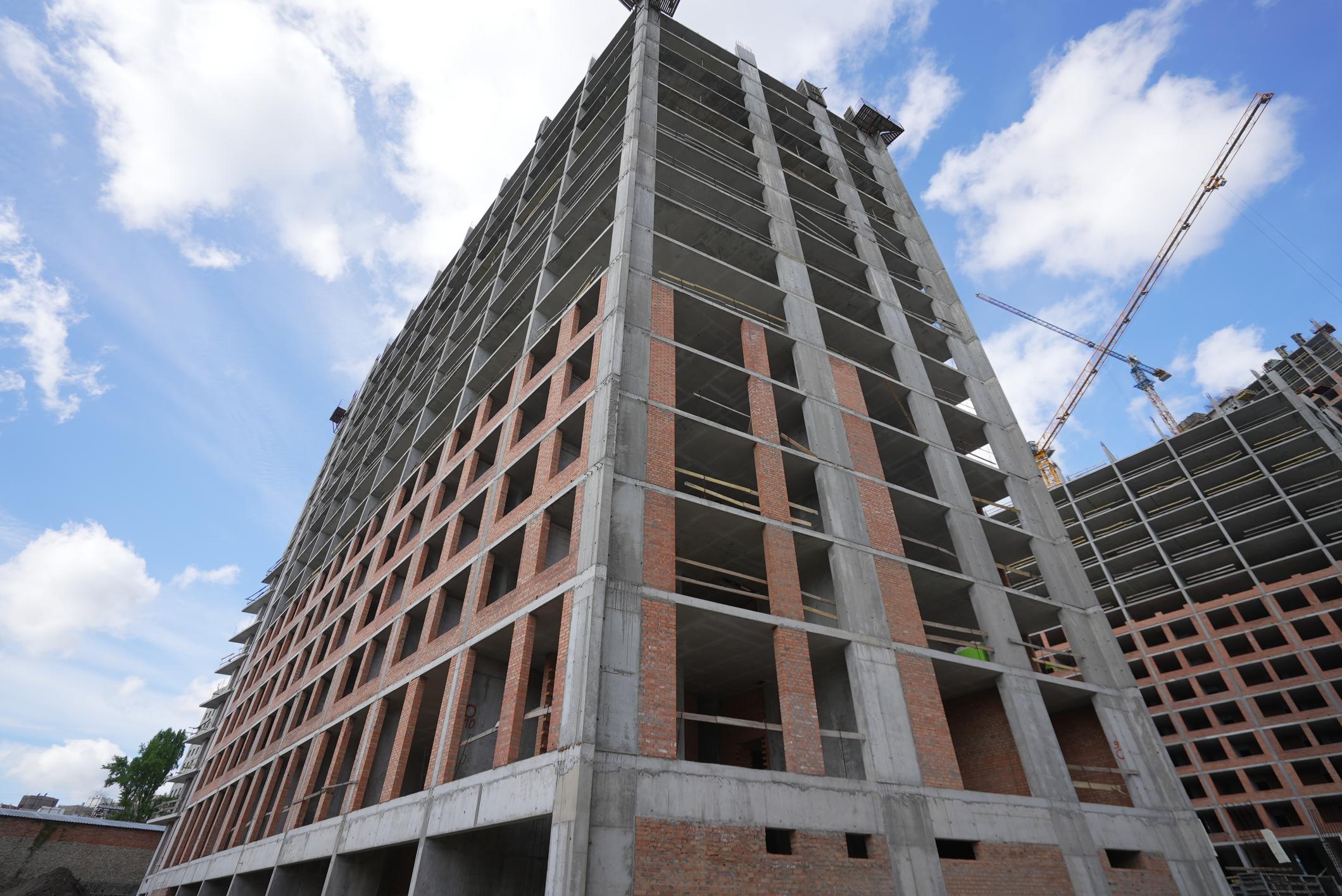

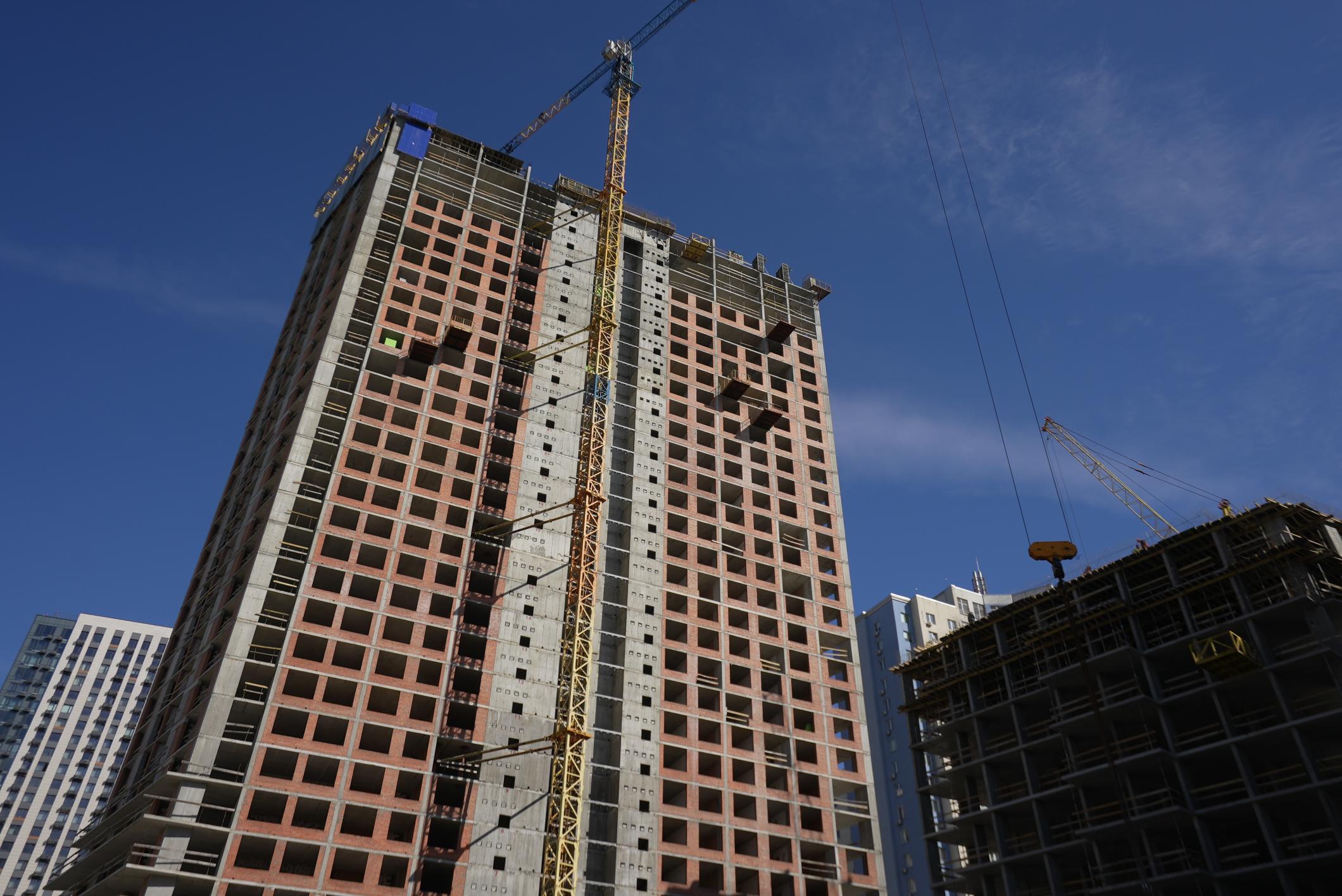

•  цегляна кладка стін виконано з 1 по 28 поверх – 90%, продовжуються роботи з 29 по 31 поверх;
•  монтаж сходових маршів – 80%;
•  монтаж вентиляційних блоків виконано до 29-го поверху включно. В роботі з 30 по 31 поверх;

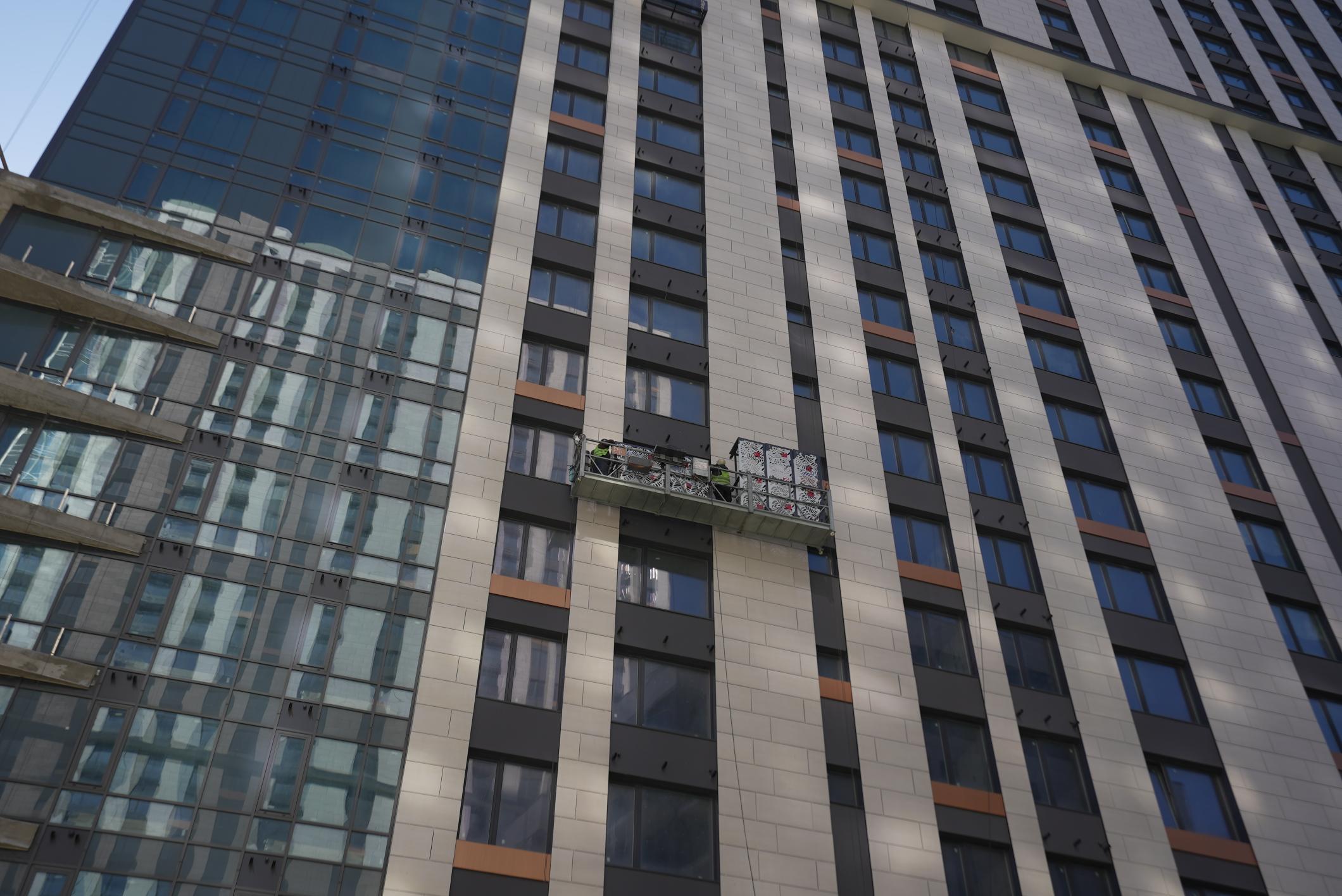

•  виконується монтаж віконних конструкцій з 3 по 5 поверх – 95%. В роботі 6 та 7 поверх.

Будинок №4, секція 2:
•  завершено монолітний каркас будинку;

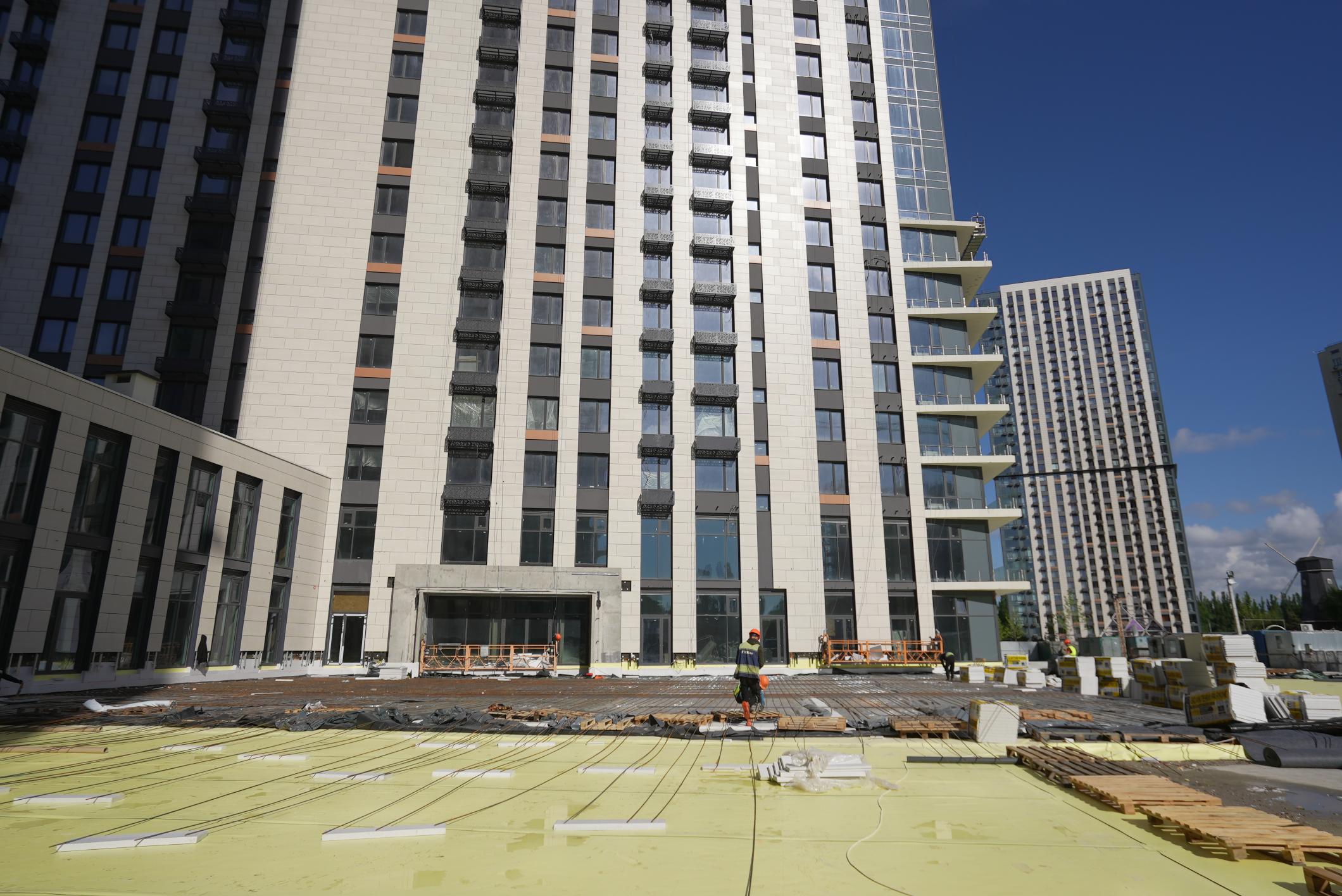

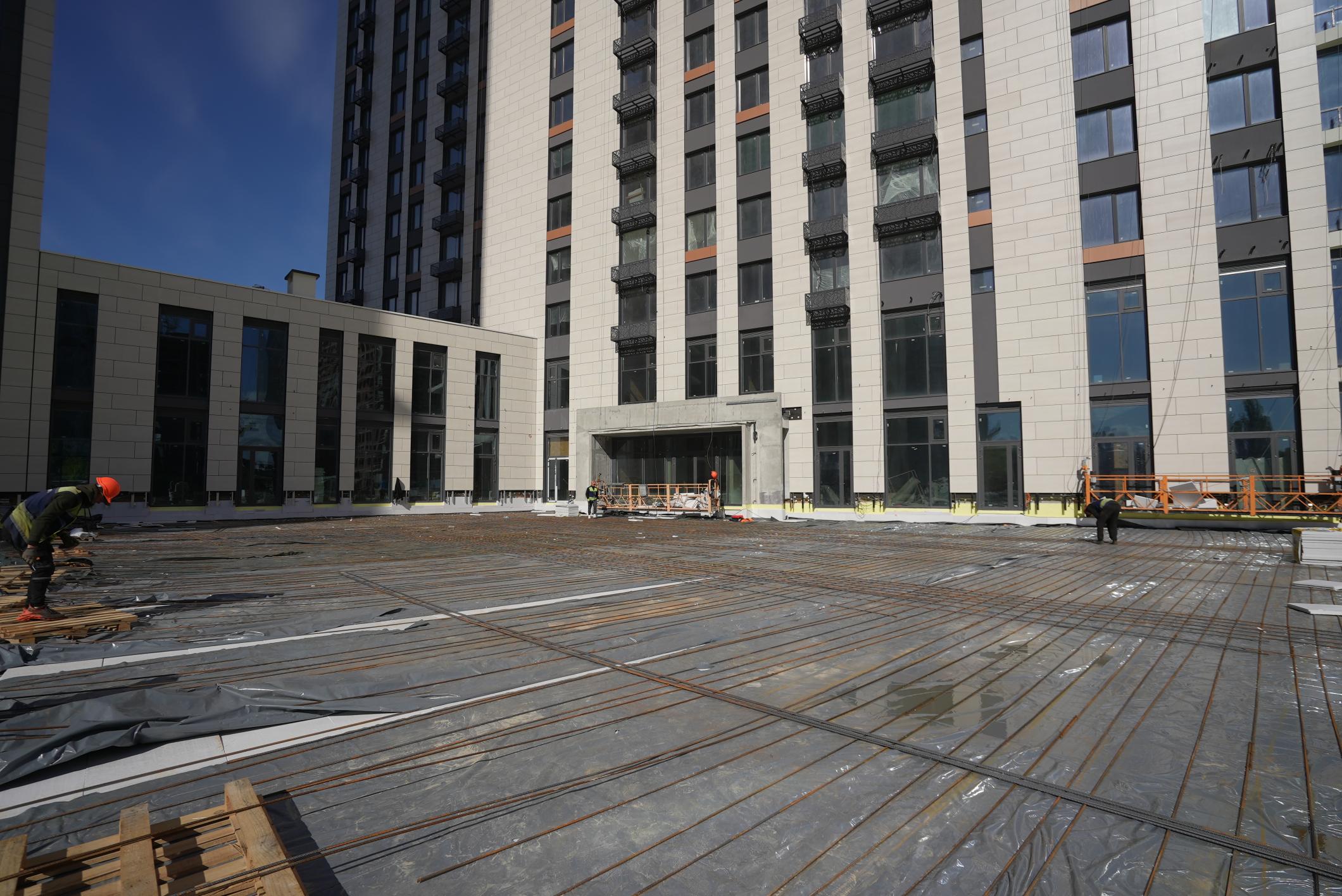

•  в роботі влаштування парапету та надбудови сходової клітини. Влаштування сходової клітини виконано з -4.200 до 4 поверху. В роботі з 4 по 5 поверх.

Будинок №4, секція 3:
•  цегляна кладка стін з 2 по 8 поверх – 100%, в роботі з 9 по 10 поверх.

Будинок №4, секція 5:
•  виконується монтаж металоконструкцій ліфтової шахти.

Паркінг ЖБ №4:

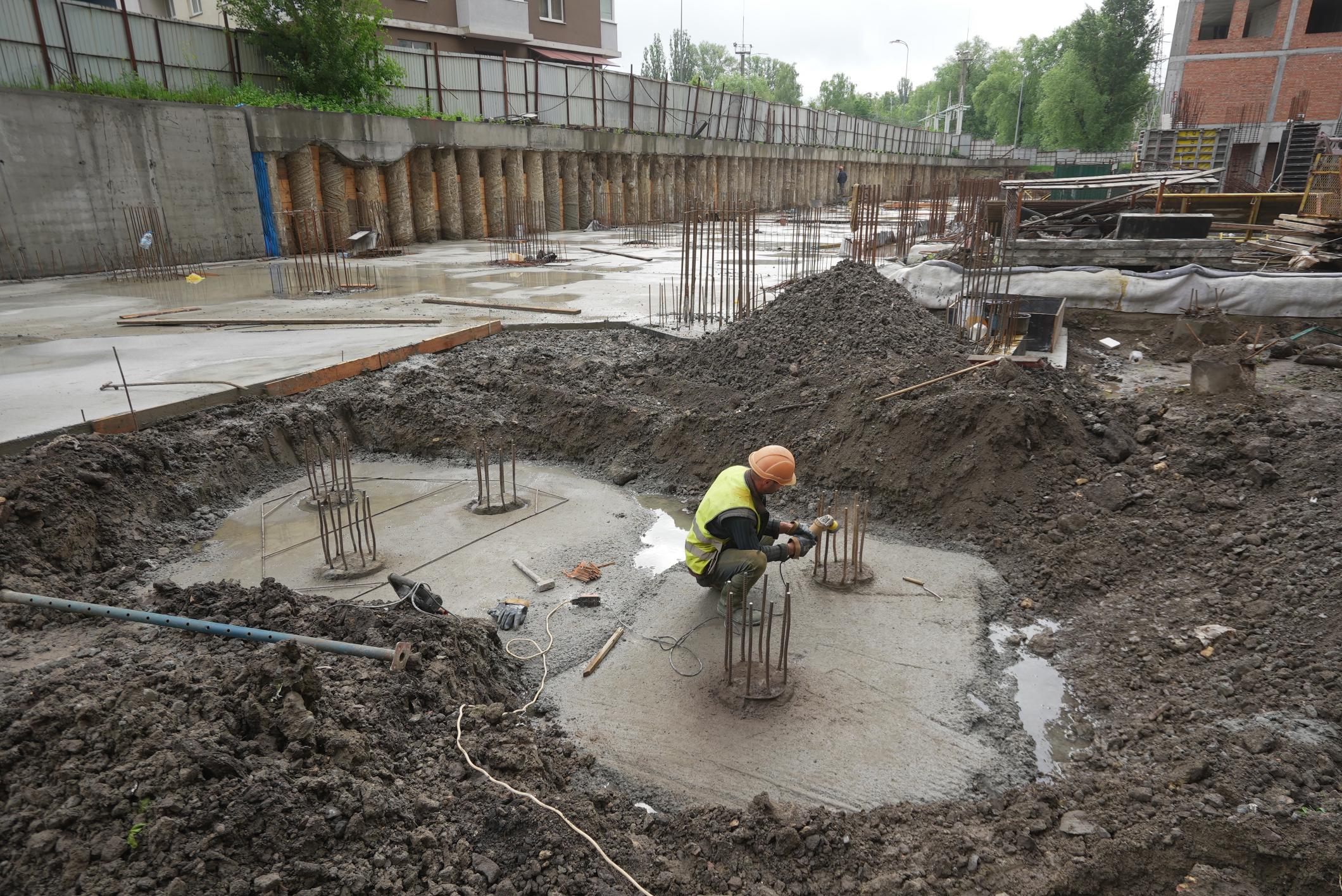

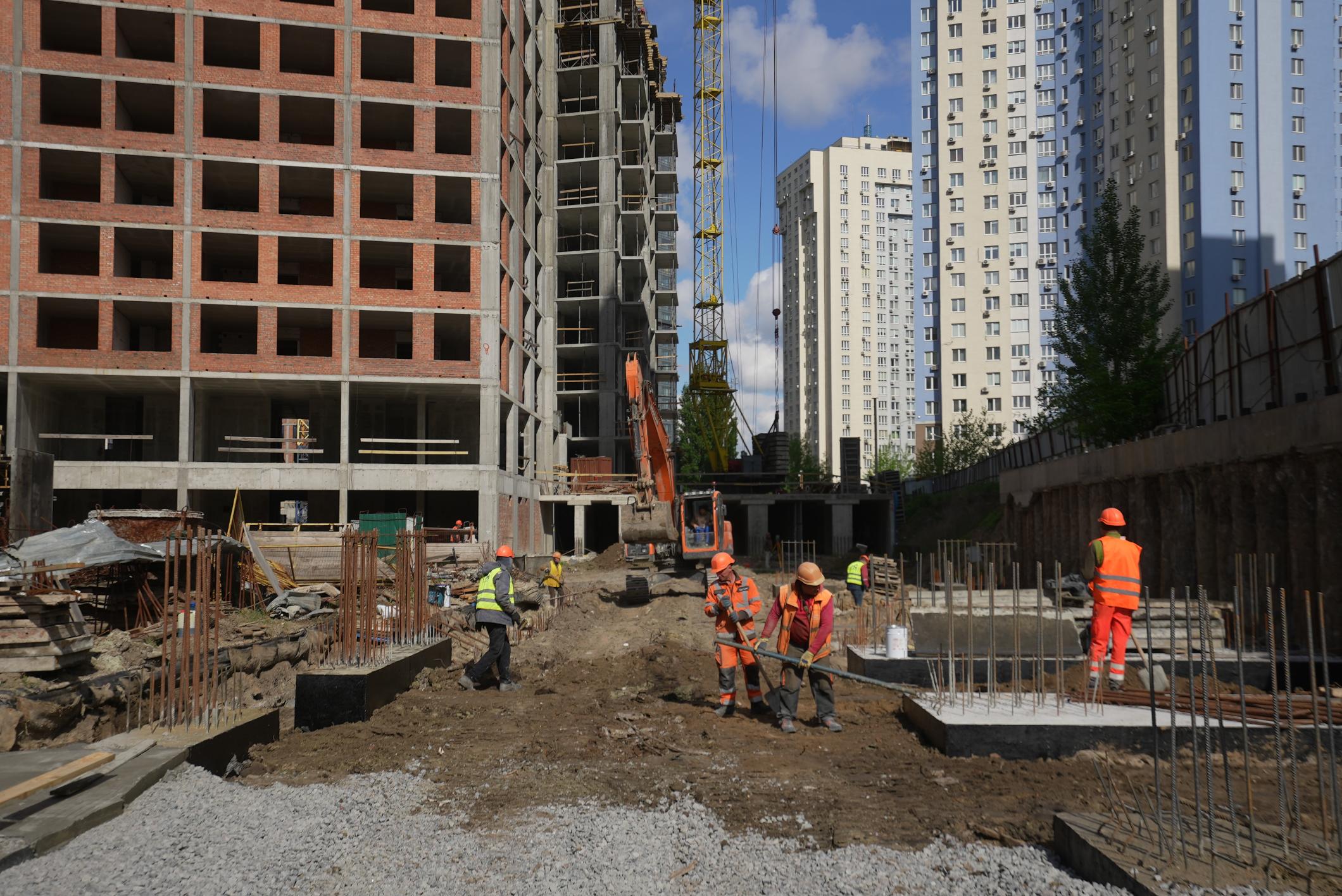

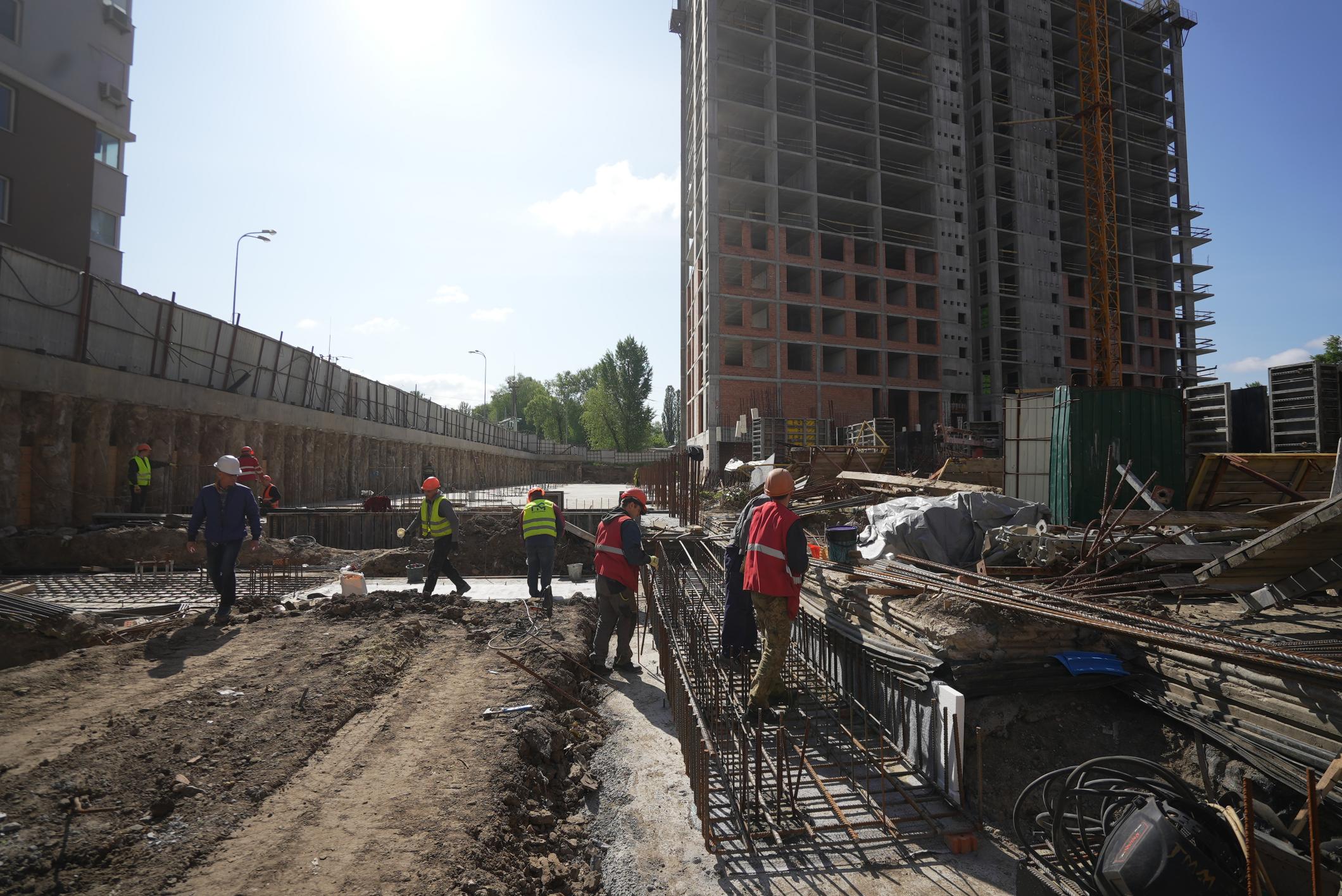

•  виконуються роботи з улаштування гідроізоляції паль, ростверків та плити ростверку;
•  втриває улаштування забірки, ростверків, засипка щебеню, улаштування підбетонки, армування та бетонування плити паркінгу;
•  виконуються роботи з улаштування вертикальних конструкцій паркінгу та плит покриття.
